【事前チェック】
施工前の安全確認と事前チェックです。
・エコキュートの電源(ブレーカー)を落として安全確認
・エコキュートへの給水を止める事前準備
・お風呂のお湯が抜かれていることを確認して事前準備終了
【既設エコキュートの撤去】
事前チェックが出来ましたら、エコキュートの貯湯タンク内の水を全て抜水します。
この抜水には約30~40分の時間がかかります。 この抜水作業と並行して、貯湯タンクと

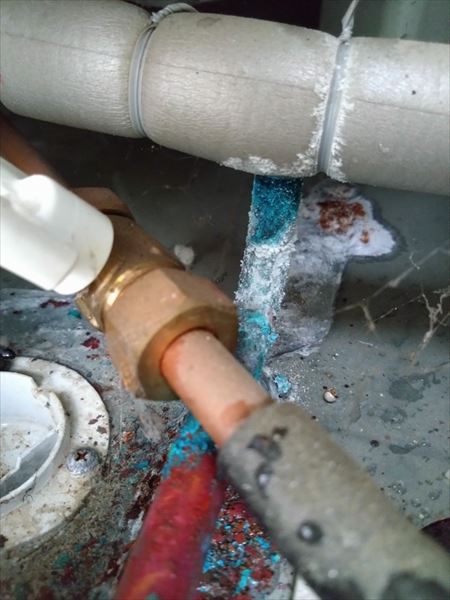

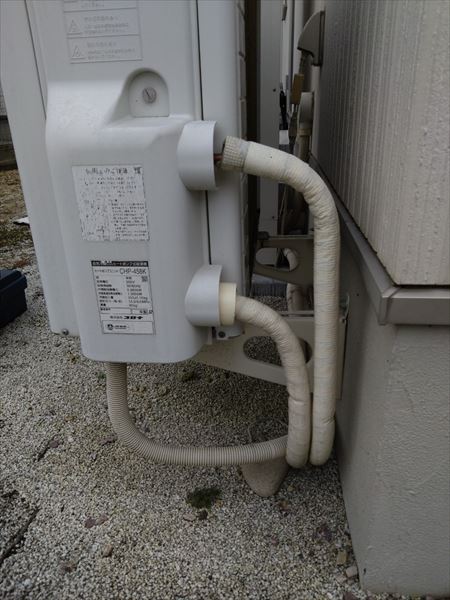

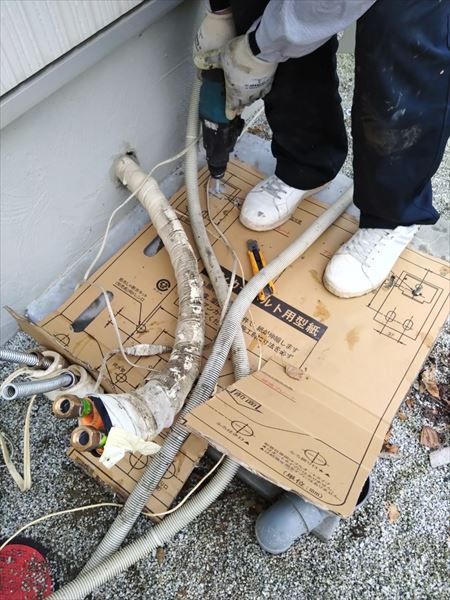

ヒートポンプに接続されている全ての配管と信号線を外します。
この配管と信号線は基本的に既設流用いたしますので、取外しの際に傷がつかないように
細心の注意を払います。 もし取り外し中に断線や傷が確認されたら新しいものへと
交換いたしますので、ご安心ください。
全ての配管・配線が取り外し終わり、抜水も終了したら、既設貯湯タンクの撤去です。

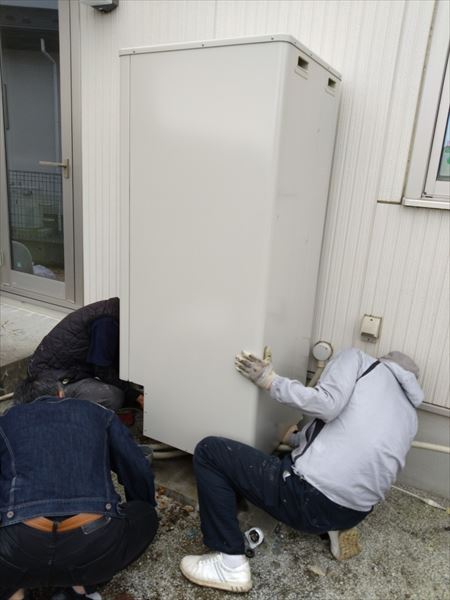

中の水がなくなったとはいえ、重量は300kgを越えます。成人男性3人~4人で
慎重に運び出します。
【土間の整理と新しいエコキュートの運び入れ】
エコキュートを運び出したら、それが設置されていた土間の整理を行います。枯葉や土が
累積しており、雨などがふればそれらが混ざり合い泥となって、土間に残っています。
これらが残ったままですと設置にも悪影響がありますので、綺麗に取り除きます。
取り除く際も地面に落とすのではなく、ゴミ袋にしっかり入れて周囲を汚さない様に
気を付けます。 土間を綺麗にしたら、新しいエコキュートに付属の設置ガイドを添えて、
設置の方向性を割り出します。出来るだけ、配管などを貯湯タンクの内側に隠れるように

調整しながら、しっかりとした取付が出来る位置を測量しながら決めます。位置が決まったら

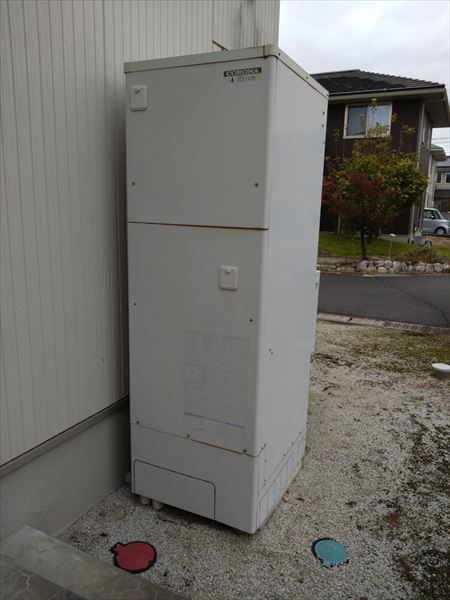

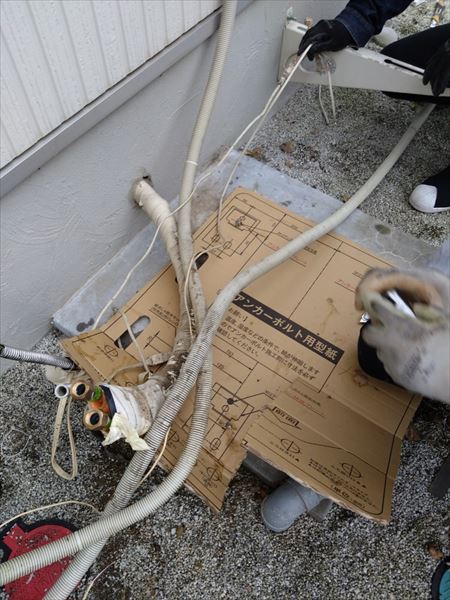

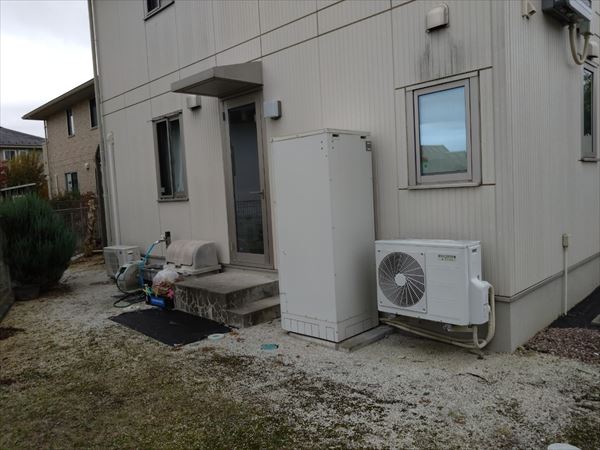

アンカーボルトを打ち込み、貯湯タンクとヒートポンプの運び入れです。
【リモコンの設置と配管の取付け】

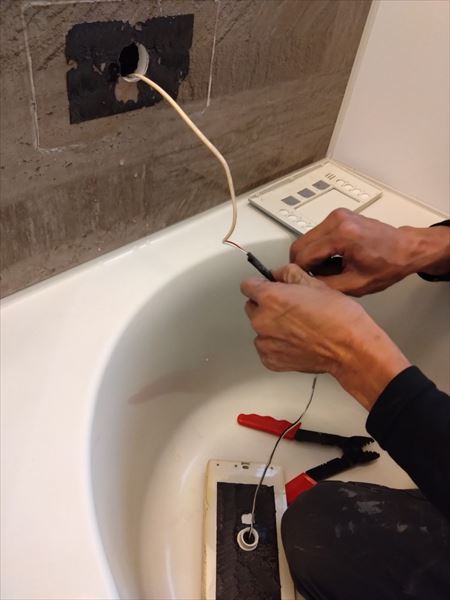

屋内のリモコンを交換します。 お台所とお風呂場の2ヵ所です。 このお風呂場のリモコンは
特に水気がある場所ですので、リモコンと壁の接地部分四方にコーキング処理を施します。

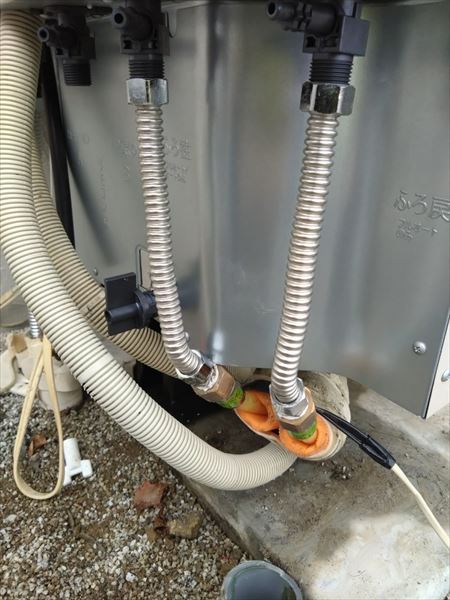

リモコン交換と並行して、新しいエコキュートへの配管と配線の取り付けを行います。
リモコンも配管も接続出来たら、貯湯タンクへ注水し、満水になったら試運転の開始です。
【試運転とお引渡し】
全ての配管・配線・リモコンが接続出来たら、貯湯タンクに水を注水して試運転の開始です。
試運転を行うと、配管内部から水による圧力が生じます。 この圧力は、配管接続部に緩い
場所があればその部分から水漏れを発生させます。 滲むように水漏れを起こす場合も
ごじいますので、時間をかけてゆっくりと配管を確認いたします。
水漏れがないことが確認出来たら、配管への断熱材などの設置、脚カバーの設置を行い、

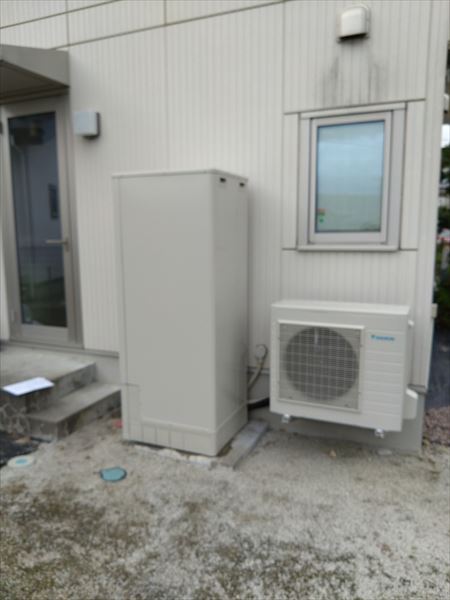

外側の施工は終了です。
最後に試運転がシステム通り行われたか、浴槽やリモコンを確認します。
・リモコンにエラー表示が出ていないか
・浴槽内の張られたお湯(この時点では水)は設定どおりか
・シャワーやお台所などでもしっかりとお湯がでるか
こうした問題がなければ、お客様に使用方法をご説明しましてお引渡しとなります。
その際、普段ご使用の設定に変えるお手伝いを行いますので、お気軽にお申し付けください。
|
